任务

审批通过且未创建生产计划的生产通知单为任务来源
第一步

在生产计划任务中,点击相应的任务的【做任务】按钮,即可创建生产计划

第二步

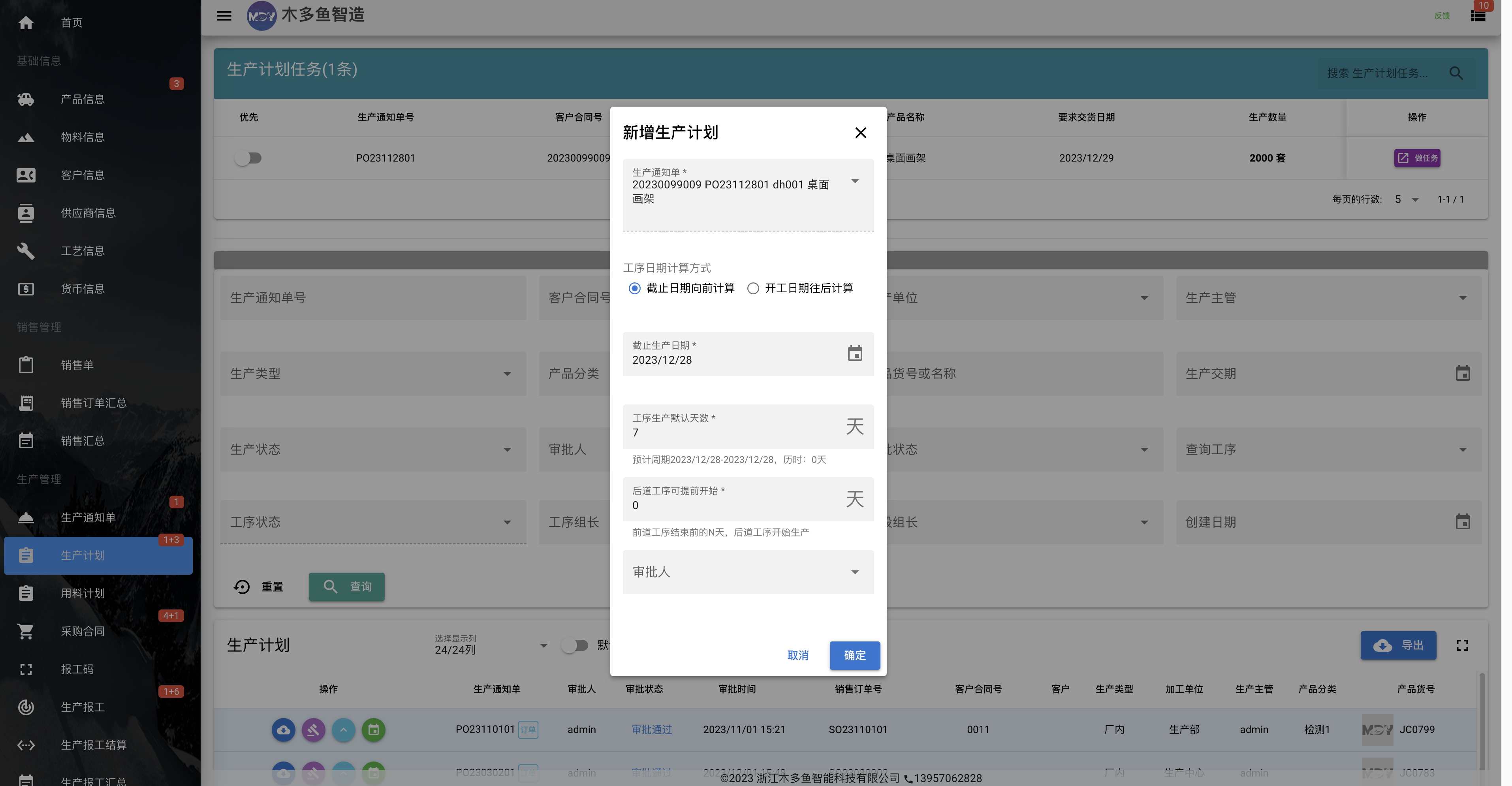

配置生产计划的各参数

工序日期计算方式

截止日期向前计算:以计划完成生产的日期为基准,向前计算各工序的生产完成与结束时间。
开工日期往后计算:以计划开工的日期为基准,向后计算各工序的生产完成与结束时间。

截止生产日期 / 开始生产日期

根据工序日期的计算方式的不同,显示的名称会不同。
若是按截止日期向前计算,那么这里显示的是截止生产日期,默认值为该生产通知单的交期日期提前一天。例如生产通知单的要求交货日期为2023/12/29,那么此时截止生产日期的默认值为2023/12/28,可再次手工调整。
若是按开工日期往后计算,那么这里显示的是开始生产日期,默认值为当天日期推后一天。例如当天的日期是2023/12/4,那么此时开始生产日期的默认值为2023/12/5,可再次手工调整。

工序生产默认天数

在计算每道工序的时间时,默认每道工序需要使用的生产用时。以上参数发生变动后,在该输入框下会有生产周期的提示,例如:预计周期2023/12/5-2023/12/29,历时25。

后道工序可提前开始

前道工序结束前的几天,后道工序开始生产。即第二道工序可以在第一道工序结束前几天开始。

若为0,第一道工序完成后第二天做为第二道工序的开始日期。

若为1,第一道工序完成日做为第二道工序的开始日期。

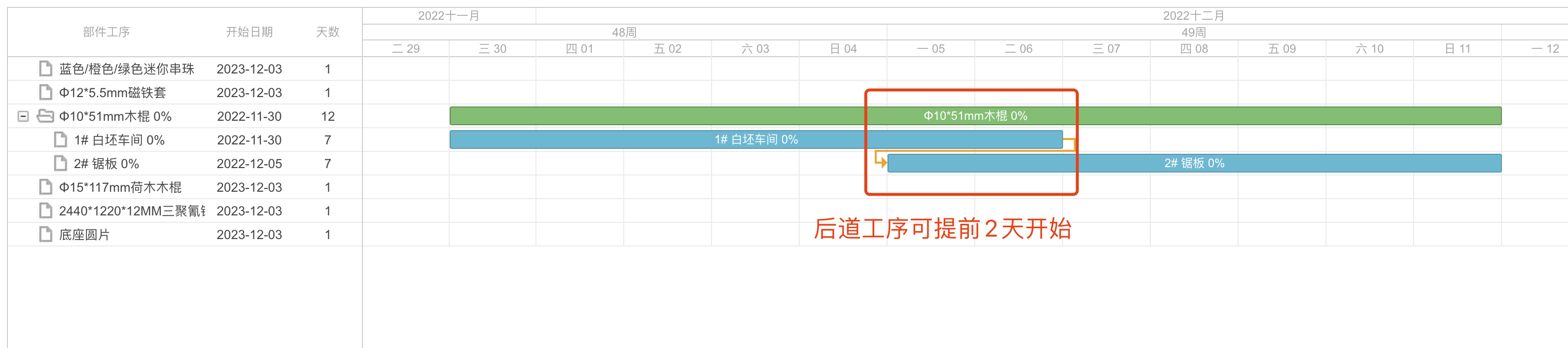

若为2,第一道工序完成日的前一天做为第二道工序的开始日期。

以此类推。

审批人

该生产计划的审批人,可先不选择,等计划全都设置正常后再填写审批人,填写过审批人后即发送计划给审批人进行审批。

任务模式

  • 有新增权限的人均可创建
  • 生产主管才可创建
    说明:有新增权限的人均可创建 表示只要有权限的人,都可以接这个任务来做;生产主管才可创建 表示只有对应生产通知单里的生产主管才可做该任务。

检索

在检索区输入相应字段的查询条件,点【查询】即可检索数据

数据区

选择显示列
选择/隐藏 数据列

默认展开计划
数据检索结果,是否默认展开生产计划的详细数据。非必要不打开,若打开该选项,数据量比较大的情况下对页面打开的速度影响比较大。会拉慢系统速度。

列表模式/卡片模式
列表模式,即生产计划各计划以列表的形式展示。

卡片模式,即生产计划各计划以卡片的开工展示。

卡片简洁
若选择卡片模式,会出现该选项。若为卡片简洁,生产计划则显示成简洁模式

导出
把数据检索结果以excel的格式导出

全屏 / 还原
数据区以全屏的形式展示。若已是全屏再次点击后还原回原来的展现开工。

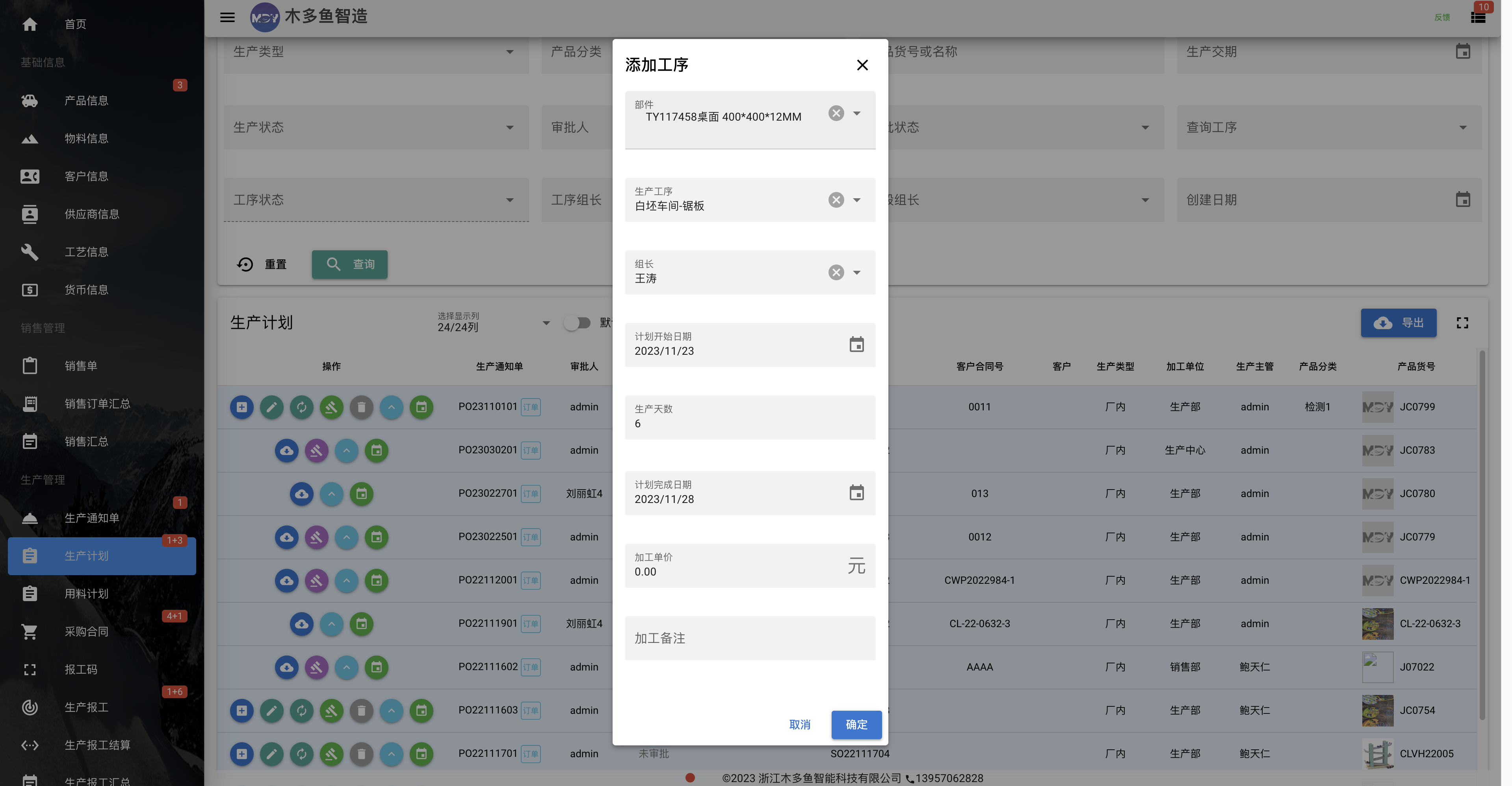

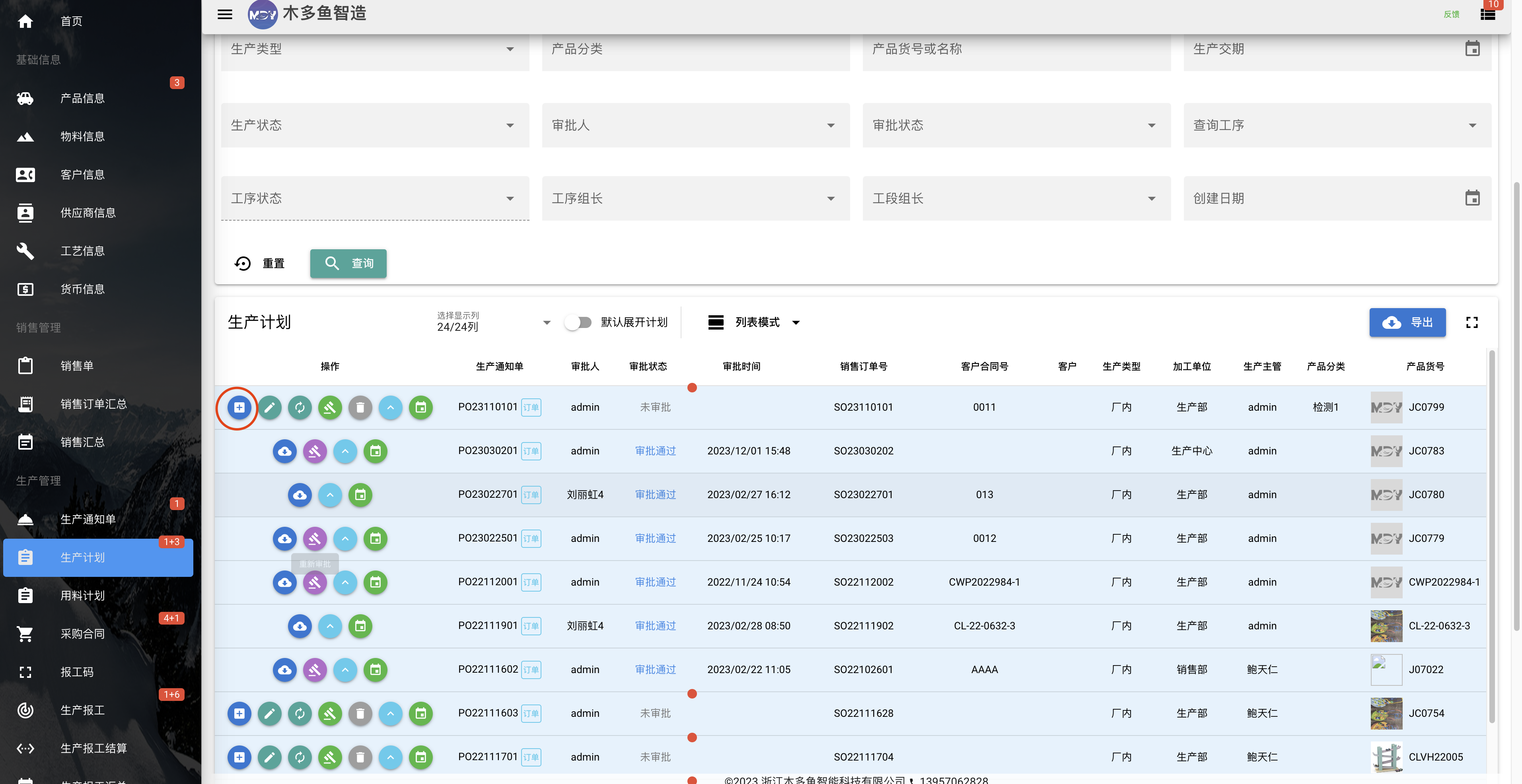

添加工序
有个别生产计划的工序会有所差别,但计划人不想去修改整个产品的工艺路线,只想调整当前计划的。那就可以使用该功能。

点击如上图所示的红框的按钮。

  • 部件
    即欲添加工序的的部件
  • 生产工序
    选择欲添加的生产工序
  • 组长
    该工序的组长
  • 计划开始日期
  • 生产天数
  • 计划完成日期
    以上三个参数调整后会相互计算出结果
  • 加工单价
    即给工人结算的单价
  • 加工备注
    选填
    最后,按【确定】即提交数据。

修改生产计划
主要用于调整生产计划的审批人

重建生产计划
按初始值,重新生成生产计划。
注意:已报工的生产计划不能重建。

审批
计划中指定的审批人有此功能,审批通过的生产计划才会生效。

删除生产计划
数据拥有人才可删除,但已有报工的生产计划不可删除。

展开/收缩 生产计划
查看生产计划的明细

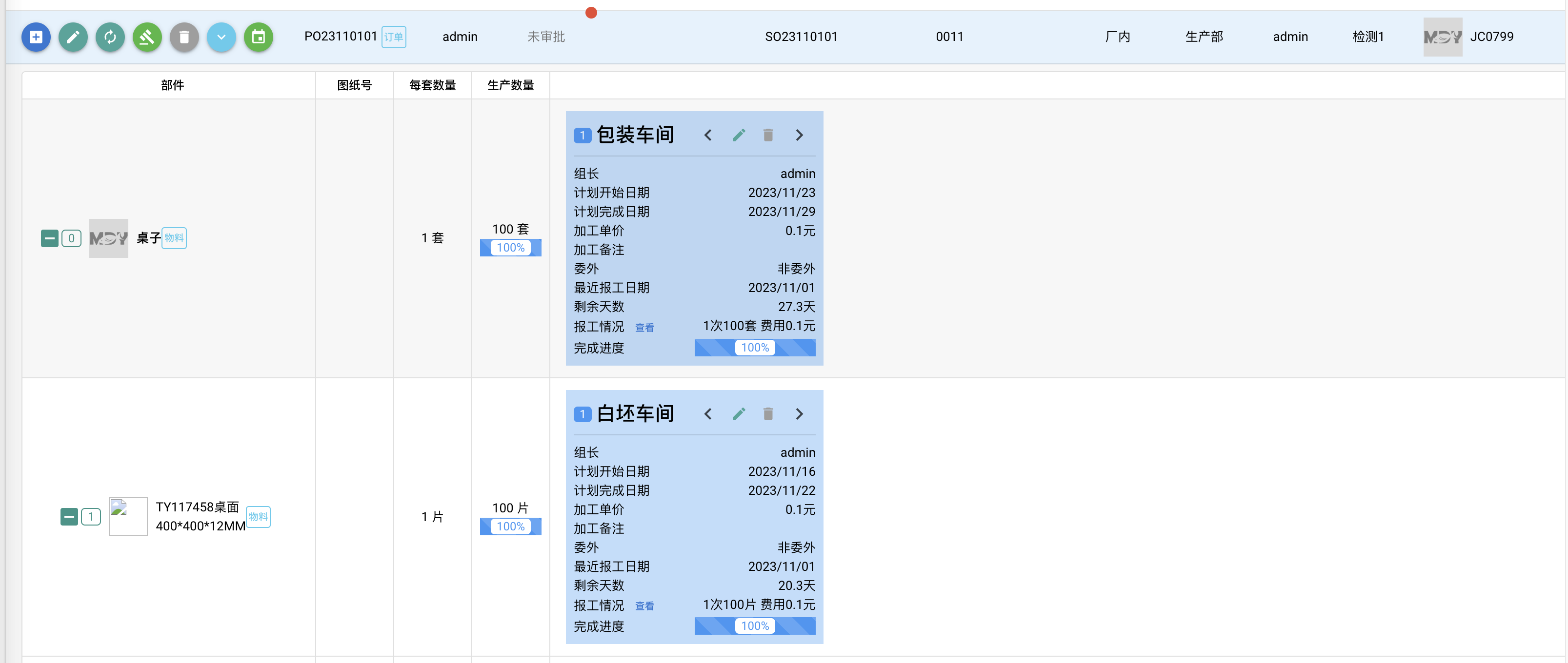

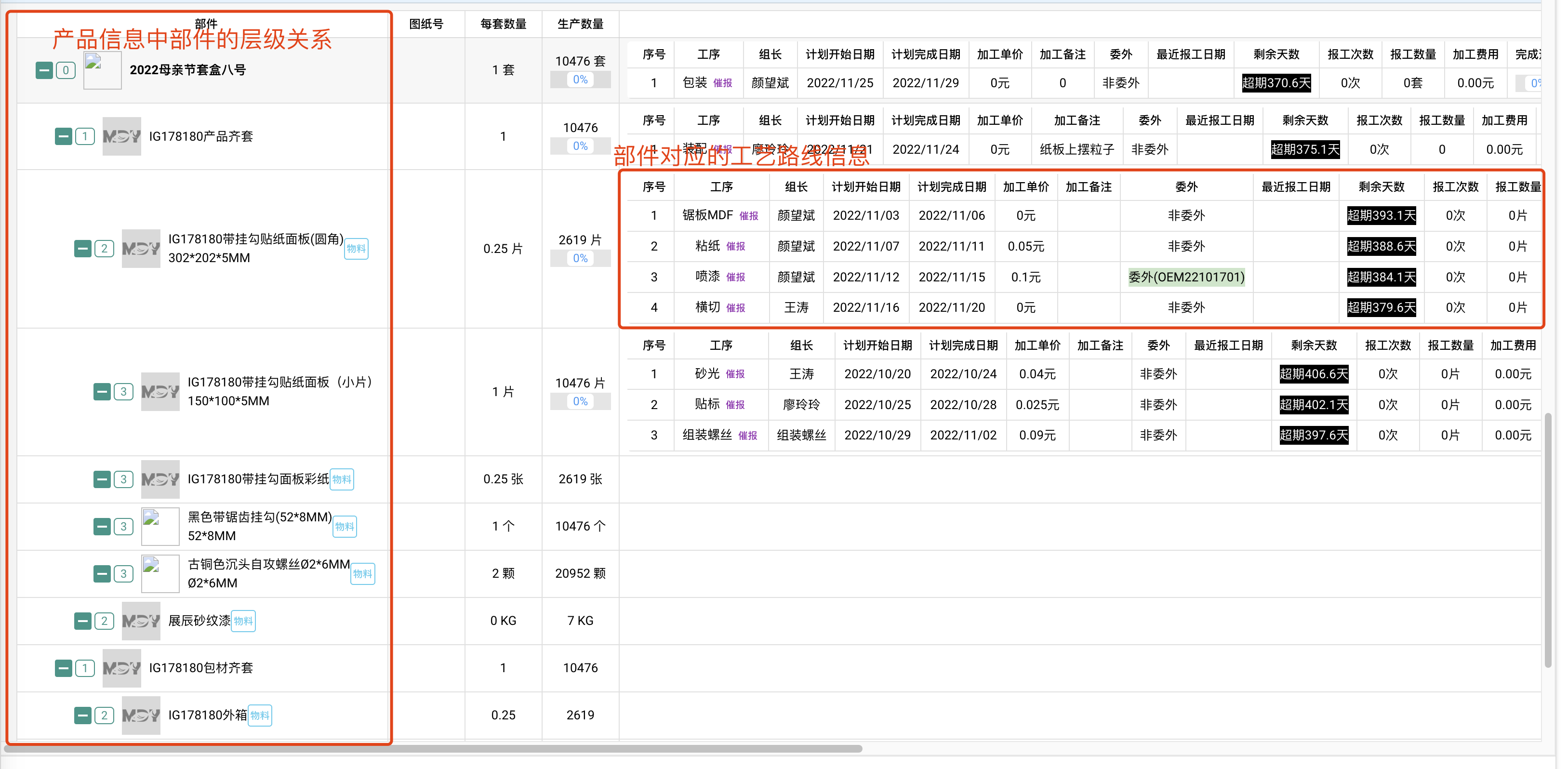

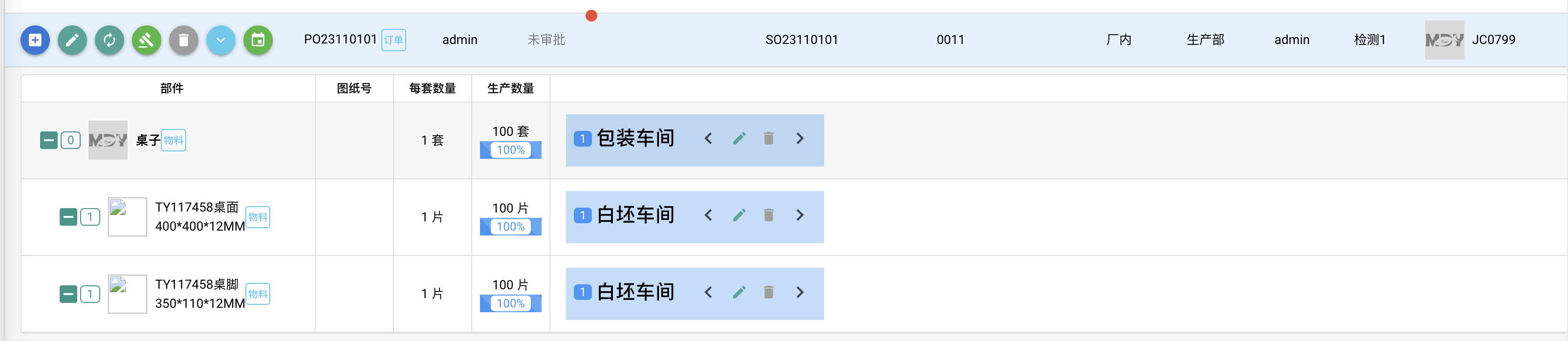

生产计划主要包含各部件的层级关系以及各部件工艺路线。
生产数量及进度百分比
部件的计划生产数量 = 产品信息中的装配数量 * 生产总套数
生产进度百分比 = 已报工数量 / (部件的计划生产数量*工序道数) * 100%

其中,可对 无组长的工序是否计入生产进度 的进行配置(初始化时配置)
计入生产进度 / 不计入生产进度
说明:在产品信息里,设置生产工艺时,可配置该工序是否需要设置组长,即针对是否设置过组长的工序是否计入生产进度。

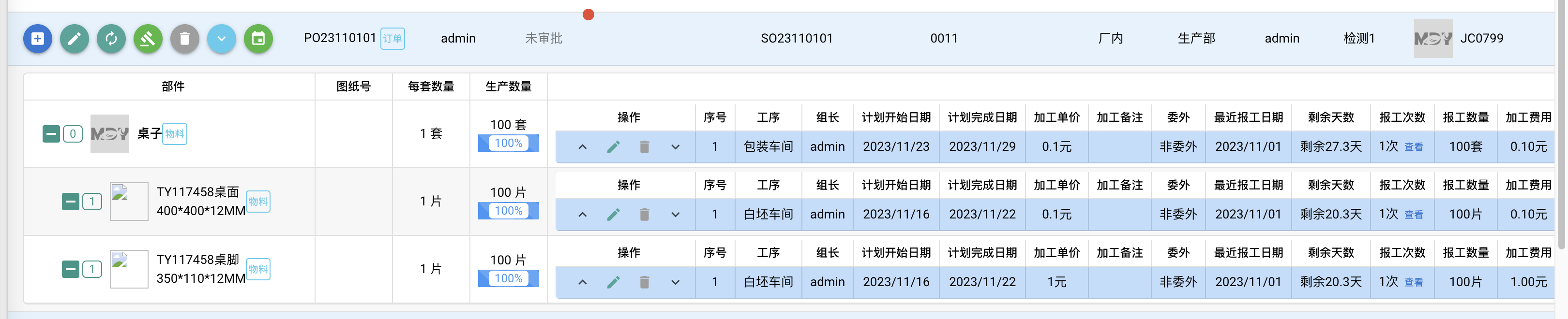

其中工艺路线包包含的信息有:

  • 序号:工艺生产顺序

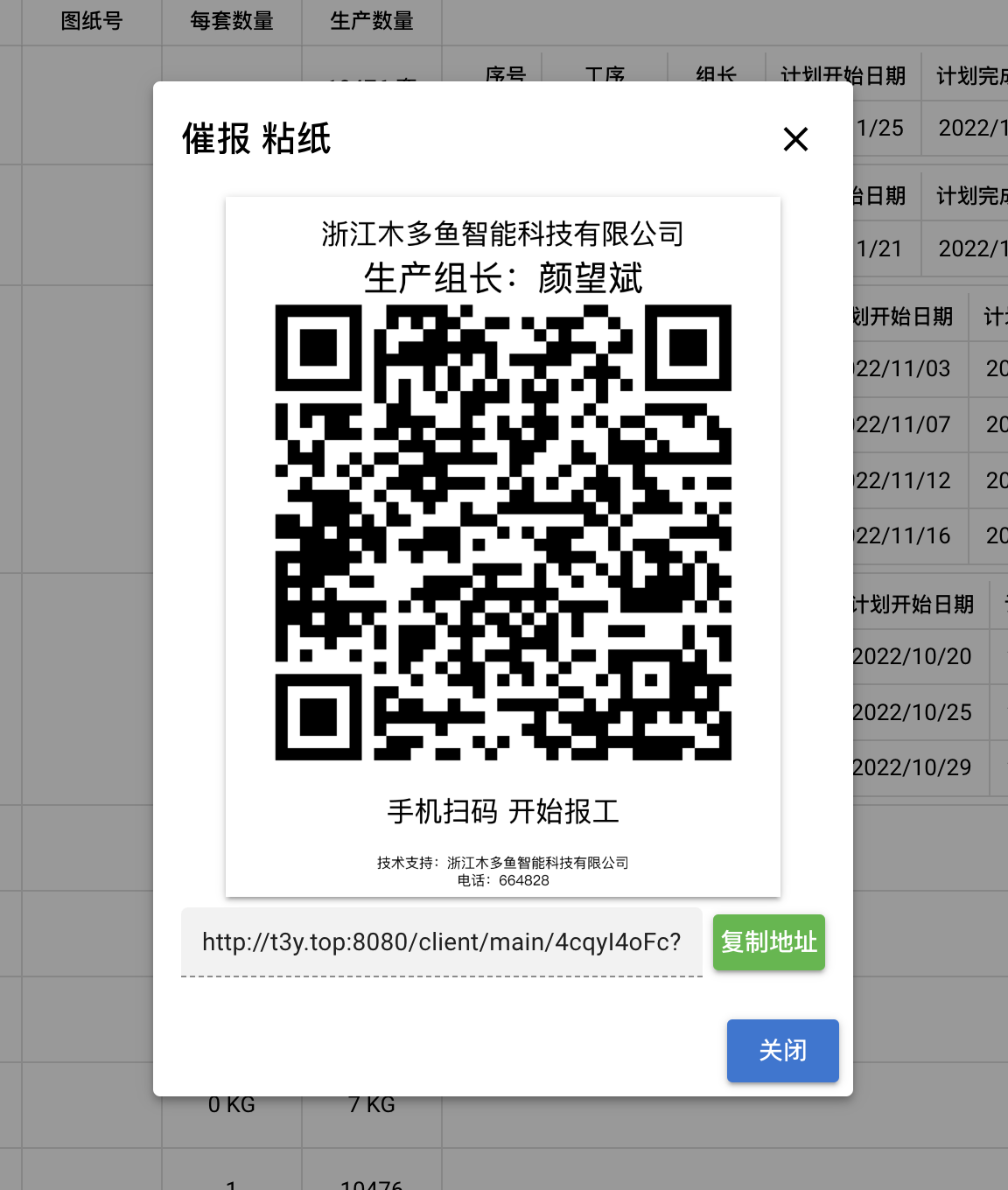

  • 工序:工艺名称,若超过计划完成日期,还没有报工完成,则会出现【催报】按钮,点击后会出现催报地址及二维码,发送给相应的人即可进行生产报工。
  • 组长:该工序的组长,该工序下的报工由该组长审核生产数量
  • 计划开始日期
  • 计划完成日期
  • 加工单价:工人报后的结算单价
  • 加工备注
  • 委外:该工序是否委托加工,若是委外并且已开过委托加工合同,则会显示委托加工合同号
  • 最近报工日期:工序最近一次报工的日期
  • 剩余天数:生产未完成的的工序,距离计划完成日期的天数。

    剩余天数的颜色所代表的含义
配色 剩余天数区间1 剩余天数区间2
绿底黑字 大于15天
橙底黑字 大于7天 小于等于15天
红底黑字 大于0天 小于等于7天
黑底白字 超期
  • 报工次数:累计已报工的次数
  • 报工数量:累计已报工的数量,若无审核,则按报工数量累计,若审核,则按审核数量累计
  • 加工费用:报工数量*加工单价
  • 完成进度:累计报工数量 / 计划生产数量 * 100%

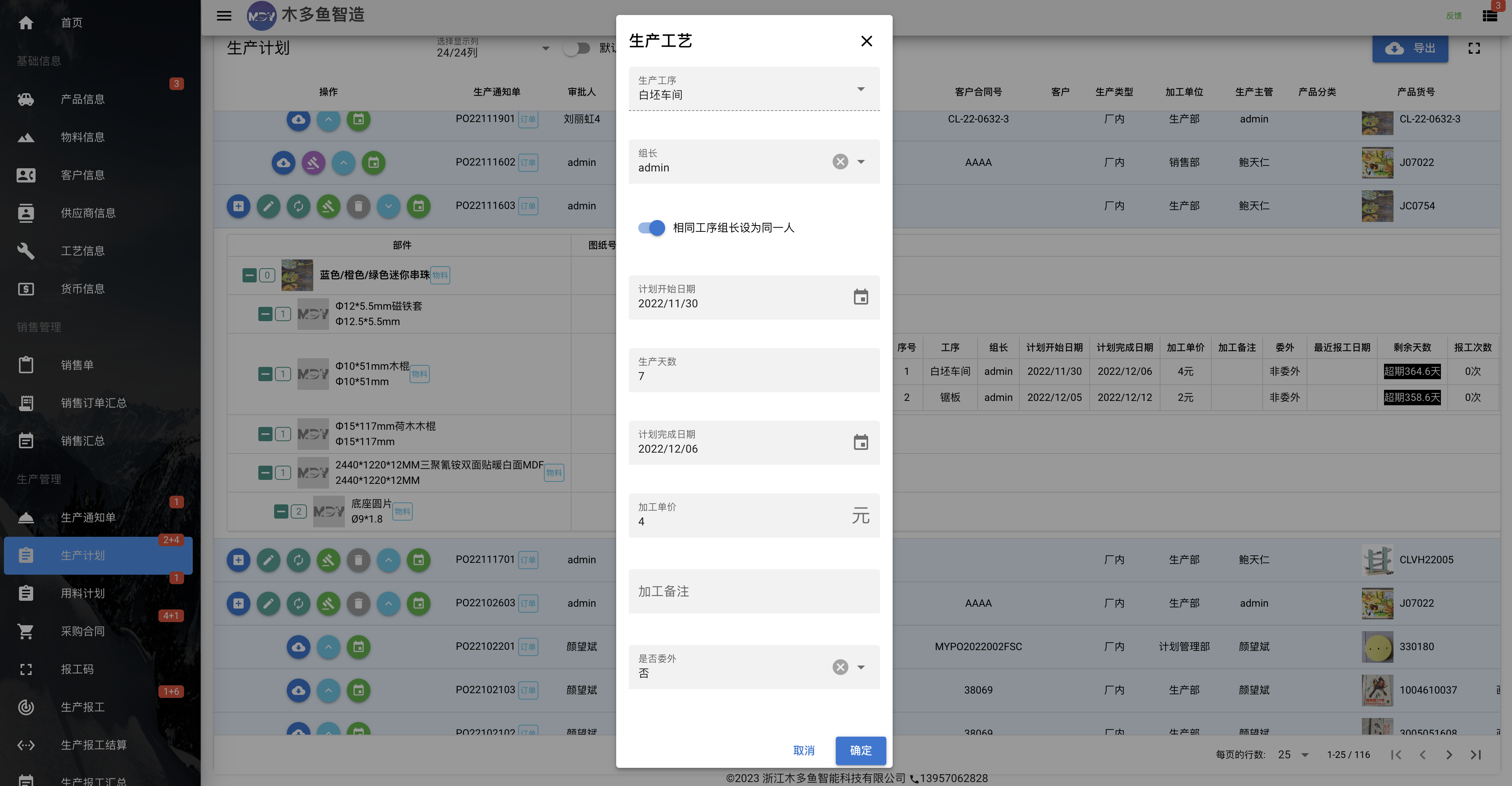

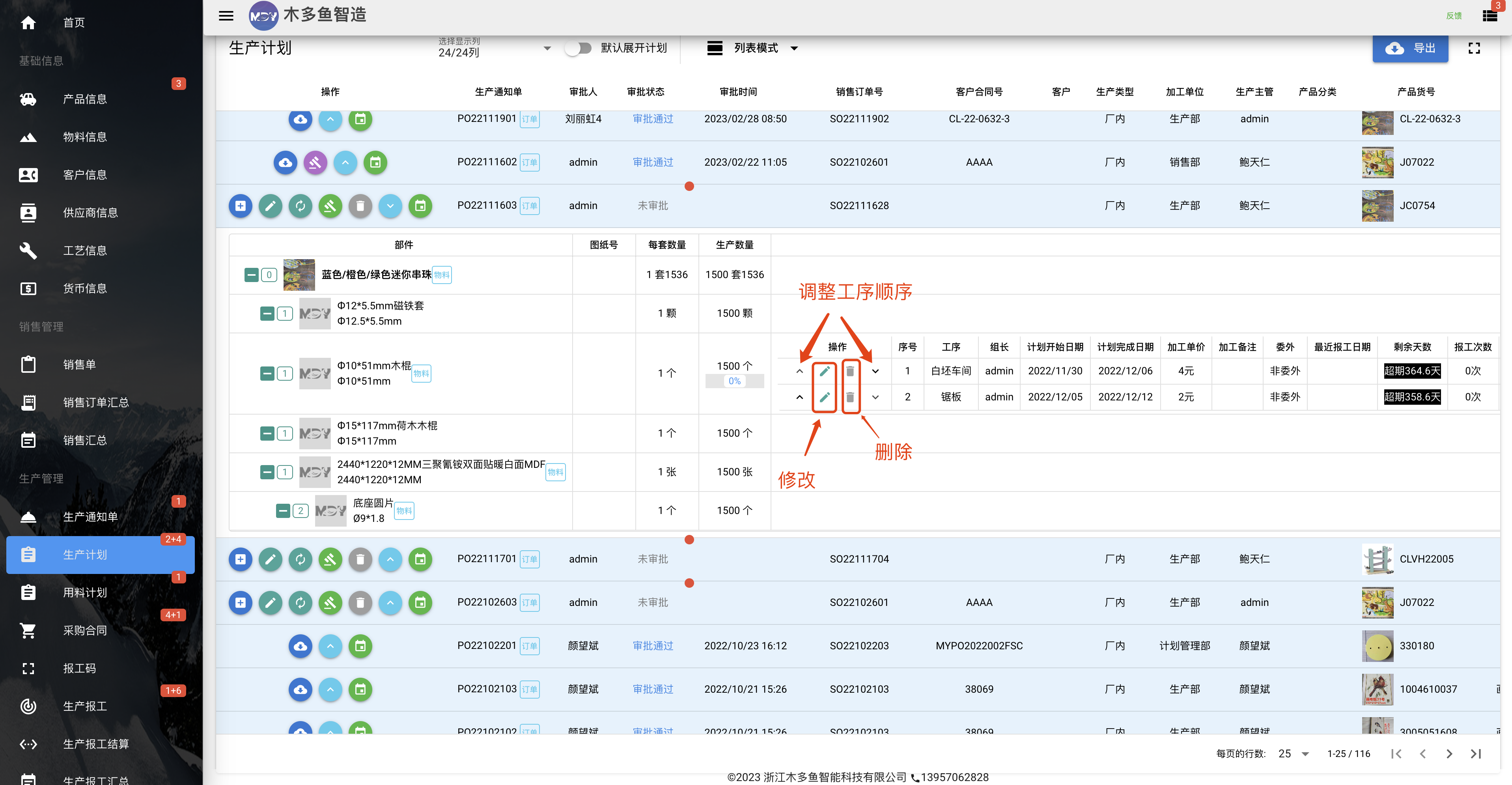

修改生产计划工序
未审批的生产计划,数据拥有人对每个工序信息可修改

点修改后

相同工序组长设为同一人,该开关打开,即表示在本计划中,所有与当前工序相同的工序的组长都设置为同一人。

是否委外 :若设置为是,那么该工序即会做为委托加工的任务

删除:删除工序,已报工的不能删除。
前移/后移:调整工序先后顺序

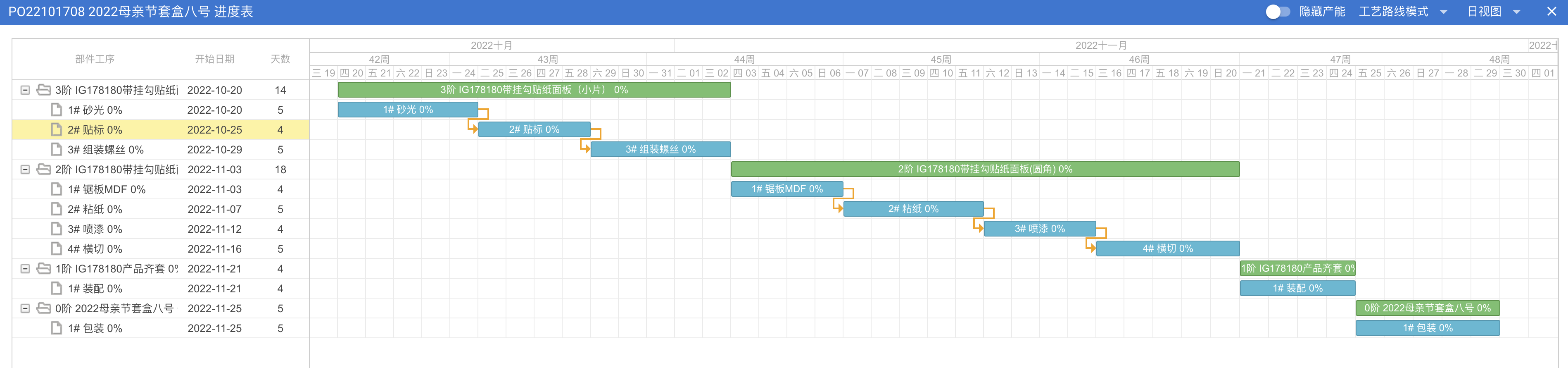

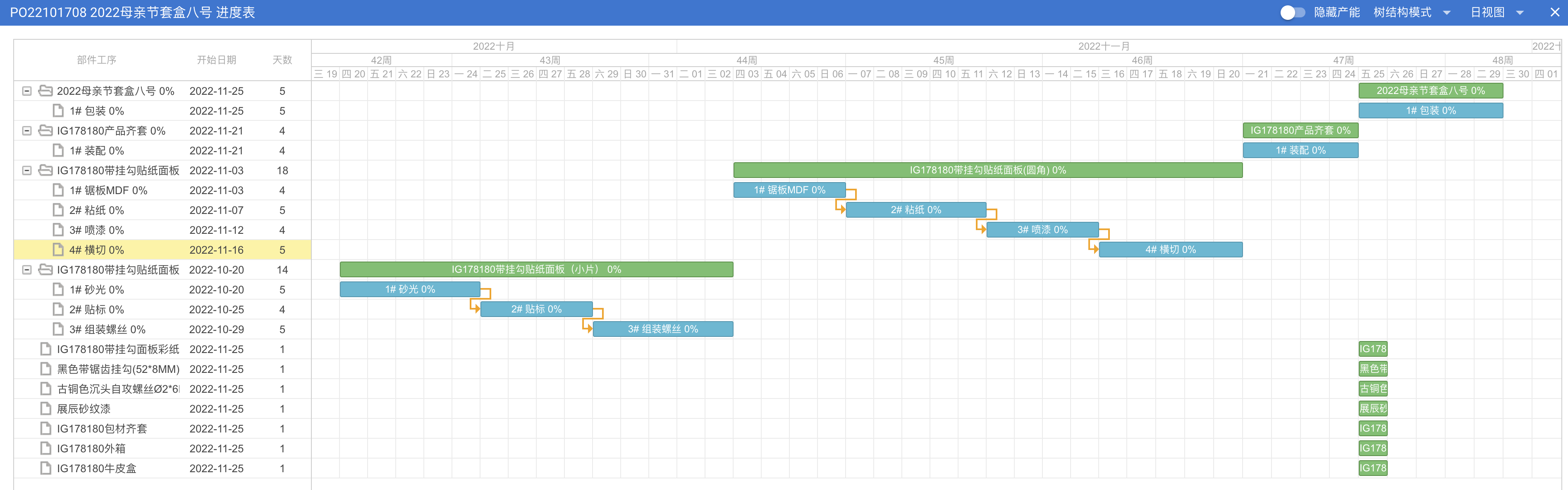

生产进度甘特图
以甘特图的开工展示各工序的时间安排

图示说明:
绿条:部件生产的时间跨度,会显示完成百分比
蓝条:工序生产的时间跨度,会显示完成百分比
橙色箭头:工序的生产顺序
若是数据拥有人,可在甘特图上进行拖拉操作来调整时间安排。

甘特图右上角的几个功能说明:
显示产能

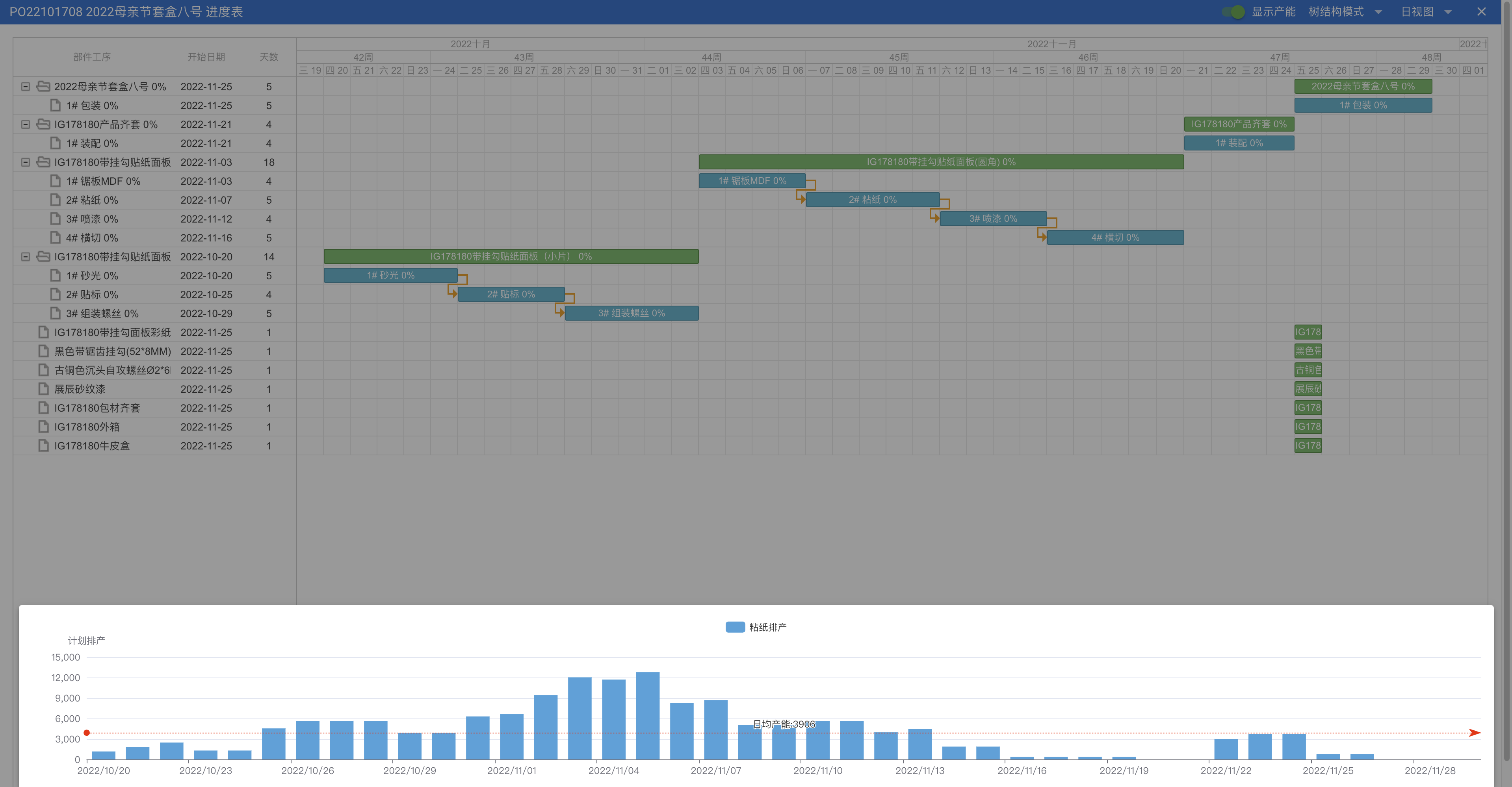

打开该功能后,点击工序(蓝条)会显示该产品计划生产期间的排产情况

例如上图,该生产计划的生产周期为2022/10/20 - 2022/11/29,产能图上以柱状图的形式展示该期间内每天的全厂的计划生产套数(所有的生产计划,该工序的生产套数)。
调整时间时,可供参数,以避开产能高峰期。
树结构模式 / 工艺路线模式
甘特的展现形式不同,默认是 树结构模式,即按部件的层级结构来展示。
以下为工艺路线模式

按工艺的前后顺序来展示计划。
视图
日视图,即时间轴刻度是日
周视图,即时间轴刻度是周
月视图,即时间轴刻度是月
年视图,即时间轴刻度是年

作者:admin  创建时间:2023-11-30 11:37
最后编辑:admin  更新时间:2024-01-08 18:36
